复工复产开启“加速度”

来源:天健集团    时间:2022.04.02

当前深圳统筹疫情防控和经济社会发展,确保产业链、供应链安全稳定,多个在建项目加紧建设抢回工期。近期,

深圳卫视记者前往光明、宝安等区采访报道天健集团在建项目。

1、安居萃云阁项目

地点:光明区光明街道

承建单位:天健二建公司

项目介绍:总建筑面积为5.4万平方米,采取设计、采购、施工一体化EPC总承包模式,由两座高层住宅塔楼和三层商业裙房共同组成,建筑高度99.95米。2019年7月1日正式开工,2022年底完成竣工备案,项目建成后可提供 324 套人才住房。

进展状况:项目负责人王红涛表示,项目在3月23号恢复正常施工,目前主体结构已经封顶,进入装饰装修阶段,预计2022年底竣工交付。3月份疫情以来,项目部严格落实八项措施、“白名单”、三个统一、安装电子哨兵等防疫措施。

2、五指耙水厂项目

地点:宝安区松岗街道

承建单位:天健一建公司

项目介绍:该项目是投入4.7亿元改扩建的现代化智慧水厂,目前主体结构已完成35%。该项目采用“预处理+常规处理+深度处理”全流程净水工艺,建成后,供水规模将由过去的16万立方米/天提升至30万立方米/天,计划今年8月30号完成通水,2023年3月23号竣工,将全面提升宝安西部片区的供水保障能力及供水品质。

进展状况:项目经理鲍士泽表示,工期紧,任务重,工艺复杂,利用BIM平台,积极对接设计部门,优化方案,提前谋划,全过程参与,解决技术难题,以自有的产业工人为主力军,额外增加劳务班组,解决了劳务难题。

3、坪山大道综合改造工程

地点:坪山区

承建单位:天健坪山建设公司

项目介绍:坪山大道综合改造工程(中段)施工工程项目是深圳市重点工程之一,项目起点接沙湖路至丹梓大道,全长约6.36千米,为双向6车道的城市主干道。该项目建成后,对完善坪山区交通网络、推动坪山区基础设施建设开发具有十分重要的意义。

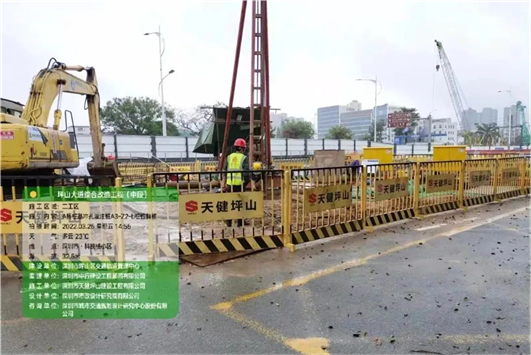

进展状况:坪山大道综合改造工程中段项目经理张国鹏表示,项目于3月22日正式恢复施工,共计投入劳务管理、劳务作业等白名单人员243人参与施工作业。项目部已完成三个统一管理要求,两点一线专车接送方案,对工地生产采取“三分”管理,即“分组管理、分时操作、分区活动”。

4、深圳地铁16号线二期工程园山站

地点:龙岗区园山街道

承建单位:天健隧道公司

项目介绍:深圳地铁16号线二期工程是深圳市四期调整规划的重点民生工程,是深圳市2021、2022年度重大项目。地铁园山站是16号线二期工程主要车站之一,位于4A级园山风景区山脚下,龙岗园山街道山子下路与公园路交叉口,地下两层岛式站,设5个出入口、2组风亭,建筑面积20337平方米。

进展状况:项目指挥长兼项目经理吴振元表示,3月24日正式恢复施工以来,项目部严格落实疫情防控各项措施,稳步推进工程进展,项目计划于2025年11月竣工。目前,该车站现场作业人员74人,前期工程、主体围护结构已完工,进入基坑施工阶段,总体进度完成26%,预计6月底开始车站结构施工。

5、长岭皮水库水质提升项目

地点:龙华区

承建单位:天健隧道公司

项目介绍:长岭皮水库是深圳市东部供水干线上的重要饮用水源调蓄水库,也是红木山水厂和西丽水库的备用水源,肩负着龙华、民治、观澜以及坂雪岗片区供水安全保障重任。该工程将解决周边存在的水源污染问题,使水库水质得到明显提升。工程由龙华区政府投资,建设总投资63717.27万元。

进展状况:项目负责人陈凯伦表示,项目从3月21号起正式恢复施工,目前,调蓄池、生态堤等主要主体结构已经完成,正在进行的是机电设备安装、配套管网、绿化等附属工程的施工作业。项目按照要求做好防疫工作的常态化管理,根据作业班组的特点实现网格化管理措施,尽可能减少聚集,充分考虑天气、合理调整工期,稳步高效推进长岭皮水库工程的推进工作。

截至3月29日,天健集团在深圳120个施工项目,已有105个项目复工,养护项目18个已全部复工。我们将牢牢把握精准防、稳增长、惠民生,开足马力一往无前,抢回工期加速发展。
